昆山新昆生物能源热电有限公司600t/d污泥干化技改项目
2024-8-1 22:54:26(839)次浏览
项目背景:
“你们来帮我们想想办法技改吧”
2023年.上半年,爱可普技术团队突然收到昆山污泥干化项目团队发来的招标信息。在这条信息的背后,是昆山团队在过去三年的时间里备受煎熬,发现购买的6台“低温带式干化机”使用情况非常糟糕的现实。

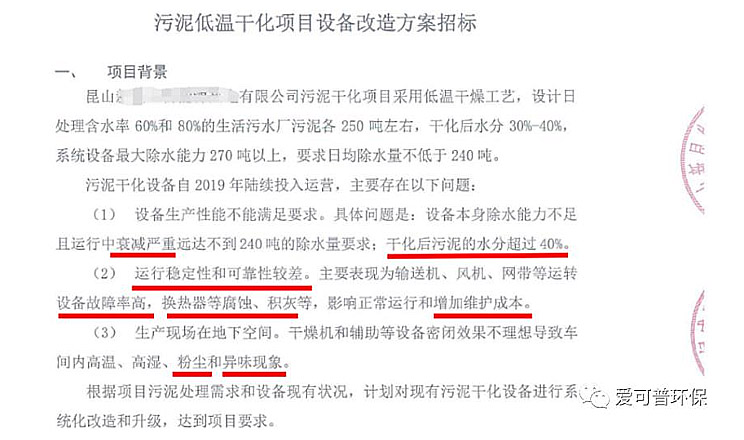

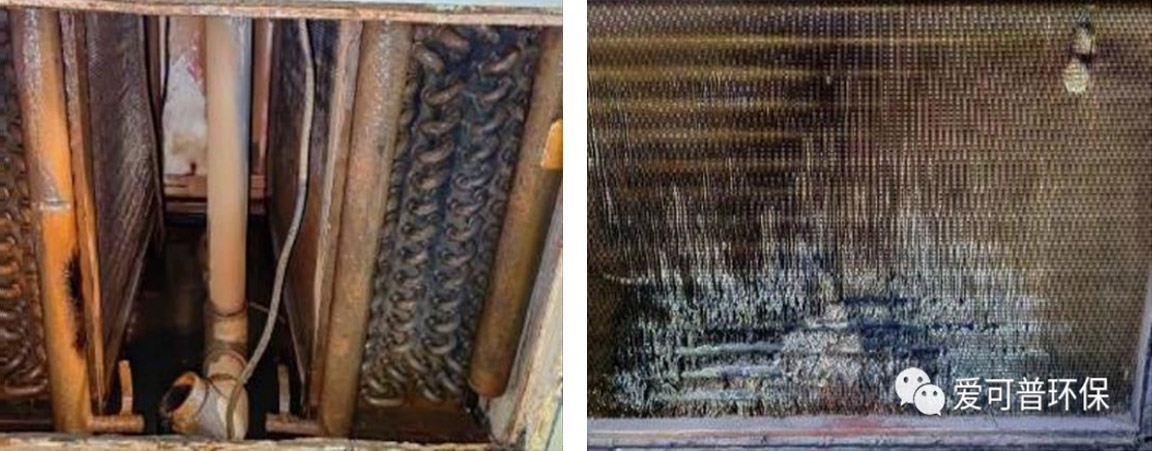

从用户文件及现场图片,我们可以看出最近几年市场上突现并大行其道的所谓“低温干化机”的“六大工艺错误”在这里体现的淋漓尽致,这还是某个大品牌产品。其中设计蒸发产能合计270t/d,实际能力不到120t/d,三年来用户损失惨重,现场环境及气味更是严重违背 HSE管理体系要求,多批次人员拒绝上岗。
项目技改进程节点 :
2023年10月
昆山技改项目已进入安装的重要里程碑,为确保一期(#3、#4 号两条干化线)技改工程能在12月初顺利投产,爱可普团队实行“一把手工程”,总经理兼总工程师陆建国先生贯通各个群组,站在全局视角做决策,同时工程小组每日“持续复盘”以按时按质完成一期项目的安装并准备投运。
2023年12月
技改项目一期已进入试运行的重要时刻,试运行数据再次验证了 Ekodryer TM 专业的污泥干化工艺,其中:
单条线蒸发水量又创新高;
平均去水能力≥4t/h/单条线,超过合同设计值(3.125t/h);
单条线日蒸发水量>96吨,再创新高!为国内目前在运行带式污泥干化机最大单线产能。
吨水蒸汽消耗量:<1.3t,符合技改合同指标
吨水系统耗电量:<65 度,远低于技改合同指标
干泥含水率:符合技改指标
2024年06月
继今年一月中旬两条处理80%含水率的污泥干化线顺利完成验收移交后,经过双方通力合作,如期完成了两条处理60%含水率的污泥干化生产线的安装工作,并经过了连续60天的测试运行,各项核心指标(产能/能耗/出泥含水率/运行稳定性等)均达到合同要求,五月底也顺利通过验收移交。
其中 2#干化生产线配置了两种污泥成型机,分别应用于80%及60%不同含水率污泥,试运行期间进行了80%及60%污泥分别进料测试及同时进料测试,测试结果不论是能耗还是产能均达到合同要求。
【超负荷运行】
进入五月份,是产泥的旺季,5月12日,入厂污泥量达到最高峰,其中含水率60%的板框
污泥300余吨,含水率80-83%的离心脱水污泥360吨。Ekodryer TM干化系统顶住了高负荷冲击,全天合计处理湿污泥660吨,蒸发水量达到360吨以上,同时蒸汽消耗、电力消耗均控制在合同规定范围内。
项目工艺指标
处理规模:600t/d(含水率80%污泥 300吨/天&含水率 60%污泥 300吨/天)
污泥干化系统规格型号:PBT2/3000-30*4套
出泥含水率:20%~40%
热源:等量5公斤饱和蒸汽

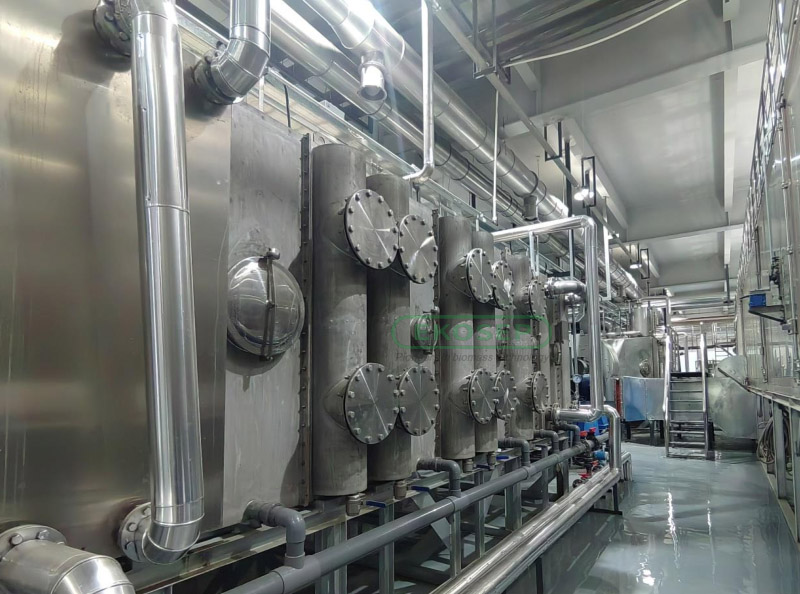

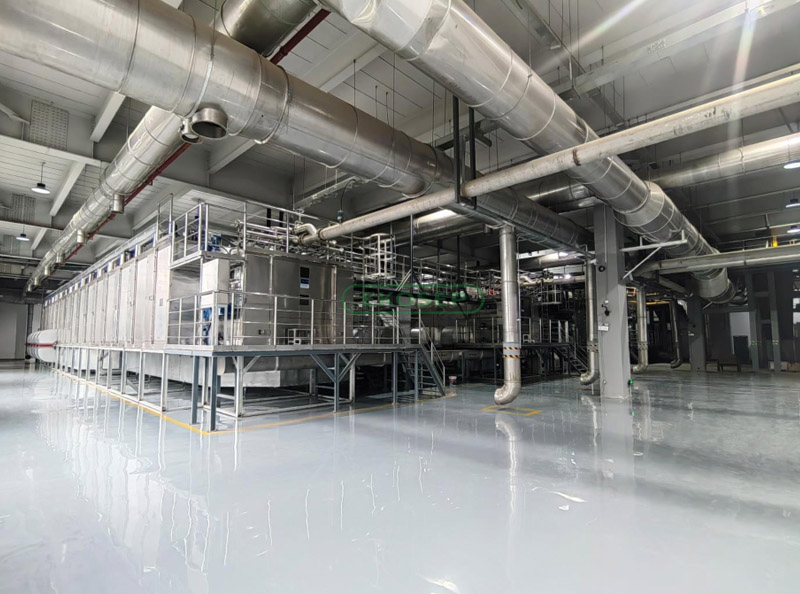

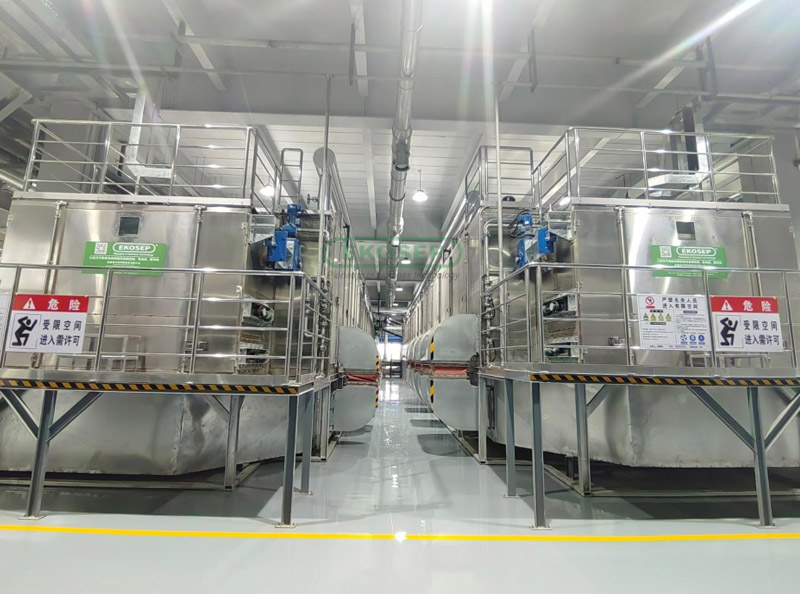

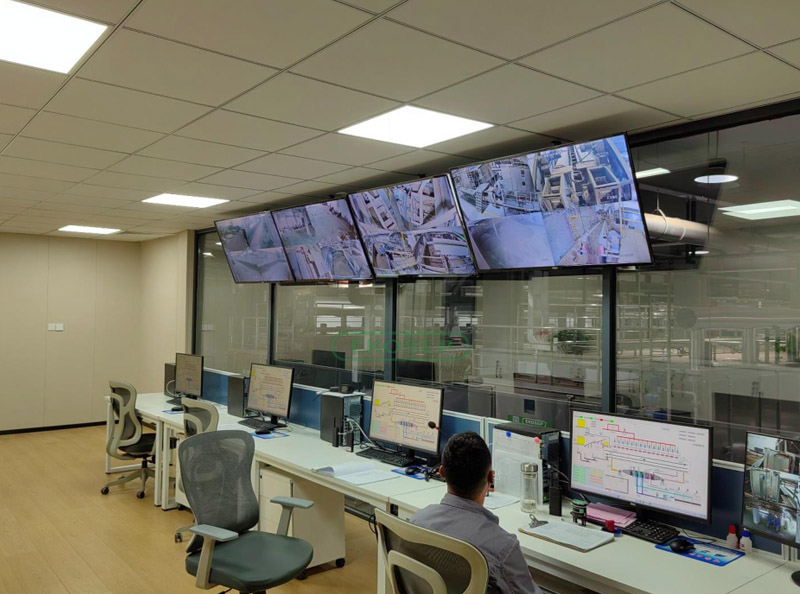

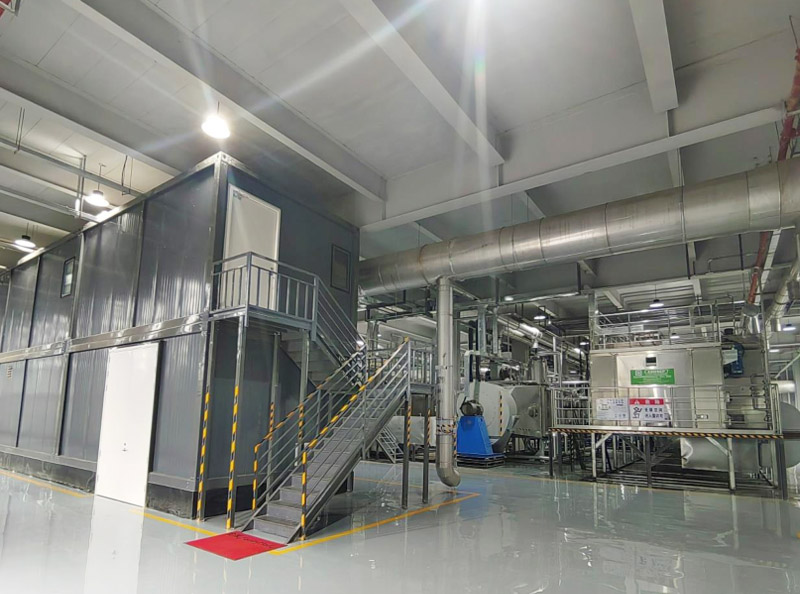

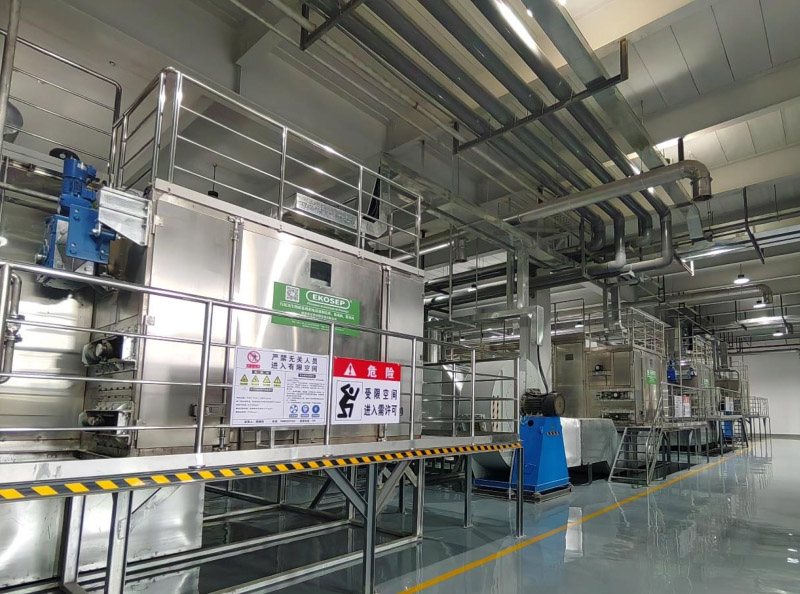

现场实拍图片
最新案例
-
界首市创业水务污泥干化项目
界首市污水处理PPP项目(第一-批)设计…
-
南通醋酸纤维有限公司污泥干化项目
Ekodryer蒸汽热源带式干化技术
-
眉山启明星环保科技300吨/天污泥干化项目
2019年12月30日,眉山市启明星环保…
-
岳麓污水处理厂500吨/天污泥干化项目
长沙岳麓污水处理厂位于湘江西岸、三汉矶大…
133-0167-2322
电话:0513-87589588
传真:0513-87589688
邮箱:sales@ekosep.cn
地址:江苏省如皋市九华镇华兴路28号
